总投资80.59亿!秦皇岛超大工程有最新进展

搜狐焦点网秦皇岛站 2024-10-22 11:51:42
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

10月12日,国网新源抚宁抽水蓄能电站顺利完成地下厂房第六层开挖,全力开启最后一层开挖。地下厂房开挖是电站建设的关键线路工程,直接关系到机组安装和发电进度。国网新源河北抚宁抽水蓄能电站计划2027年首台机组投…

10月12日,国网新源抚宁抽水蓄能电站顺利完成地下厂房第六层开挖,全力开启最后一层开挖。下水库是电站建设的重要组成部分,大坝填筑竣工后,整个工程将完成又一个阶段性重要成果。

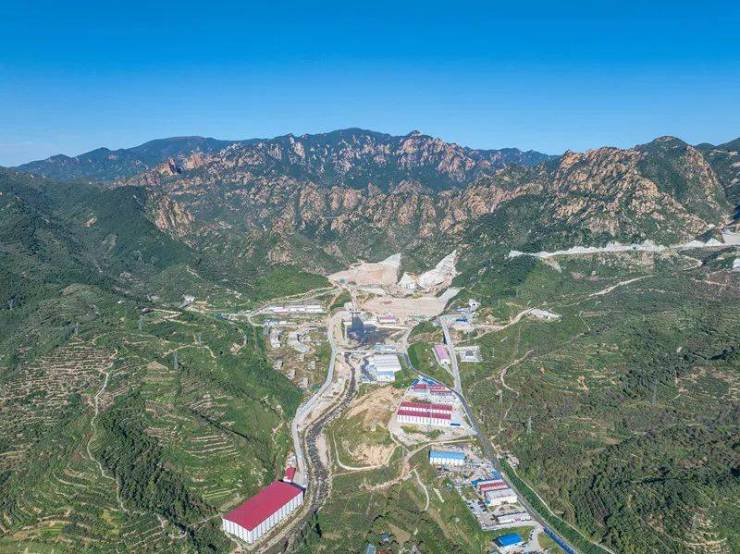

抚宁电站航拍。

国网新源河北抚宁抽水蓄能电站位于抚宁区境内,是国家能源局“十三五”规划的重点项目。电站总装机容量120万千瓦,安装4台单机容量30万千瓦的单级混流可逆式水泵水轮机。电站枢纽工程主要由上水库、输水系统、地下厂房、下水库等组成,其中地下厂房共七层,第六层开挖长度为122.5米,宽度为25米,开挖高度7.5米,开挖石量为22900立方米。

地下厂房开挖是电站建设的关键线路工程,直接关系到机组安装和发电进度。开工前项目公司多次组织设计、监理,施工单位等参建各方进行研讨,制定了严格的施工工艺方案,全力保障开挖质量。电站地下厂房工程于2023年3月开始开挖,在参建各方的共同努力下,截至目前历时19个月,厂房开挖安全质量进度可控在控,多次得到国家水利水电质量监督总站和国网新源集团质量检查组的好评。

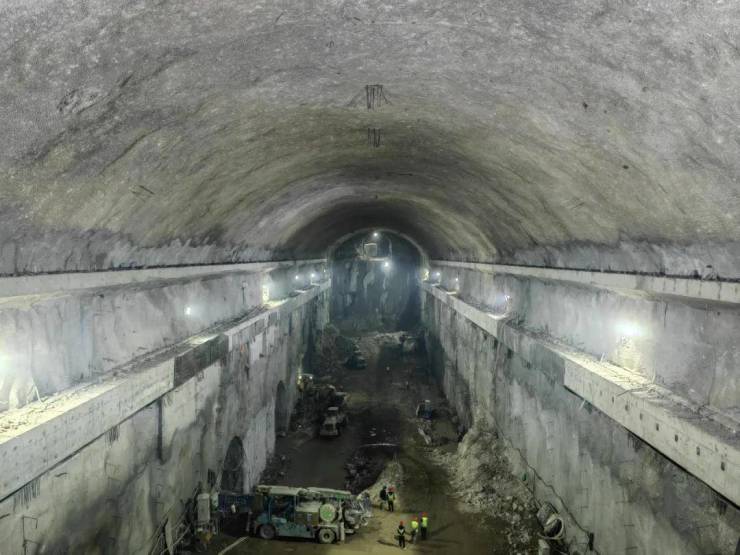

电站地下厂房施工现场。(图片由国网新源抚宁公司提供)

国网新源河北抚宁抽水蓄能电站计划2027年首台机组投产发电,2028年全部投产发电。电站建成后将以500千伏线路接入冀北电网,具有调峰、调频、调相、储能、系统备用、黑启动六大功能,每年可减少标准煤耗10.52万吨,减少二氧化碳排放24.9万吨,对保障大电网安全、促进新能源消纳、提升全系统性能,更好服务“双碳”目标具有重要意义。

来源:秦皇岛日报
